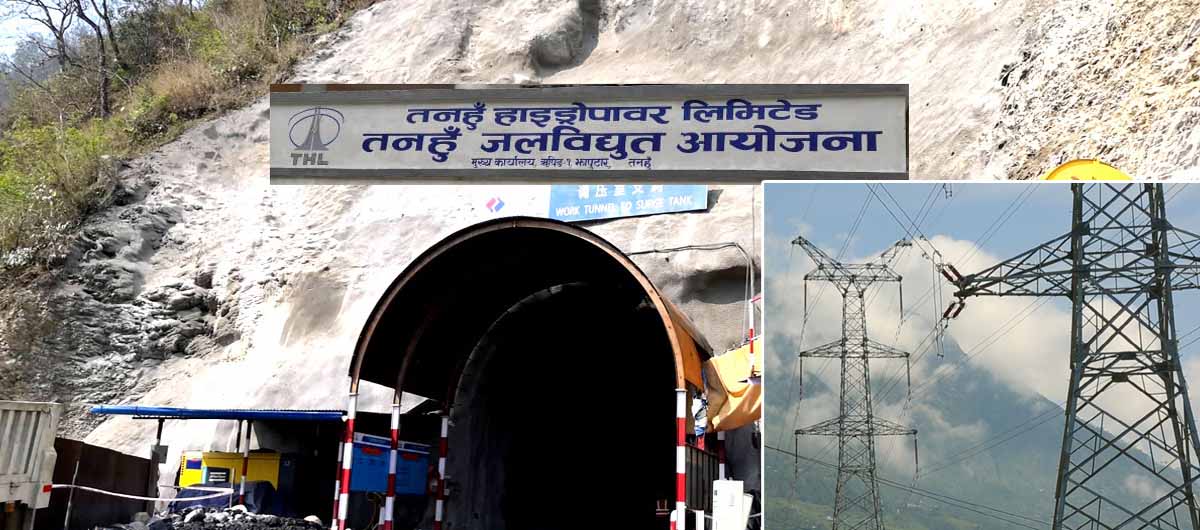

तनहुँ जलविद्युत आयोजनाको १ हजार ४ सय ९३ मिटर लामो सुरुङ निर्माण

दमौली न्युज
  • ख-
  • ख+

दमौली : तनहुँ जलविद्युत आयोजनाको प्याकेज–२ अन्तर्गत जलाशयको मुहान (इनटेक)बाट सुरु भई पेनस्टक पाइप रहने स्थानसम्मको एक हजार चार सय ९३ मिटर लामो सुरुङ ‘ब्रेक थ्रो (छिचोलेको) छ । मुख्य सुरुङबाट गएको पानीलाई २१३ मिटर लामो पेनस्टक पाइपमार्फत भूमिगत विद्युत गृहमा खसाली विद्युत् उत्पादनका लागि कंक्रिट लाइननिङ कार्य भइरहेको छ ।

उक्त कार्यका लागि पेनस्टक पाइप जडान कार्य अन्तिम चरणमा पुगेको आयोजनाका संचारविज्ञ सचिन गौतमले जानकारी दिनुभयो । आयोजनाको सुरुङ, विद्युत गृह निर्माण र हाइड्रोमेकालिन तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालनलगायतका प्याकेज–२को निर्माण कार्य सिनो हाइड्रो कर्पोरेसन, चीनले गरिरहेको छ । विद्युत गृहका सिभिल संरचना निर्माण कार्य पनि अन्तिम चरणमा रहेको आयोजनाले जनाएको छ । स्वीजयार्ड निर्माण, विद्युतगृहमा रहने उपकरणहरु जडानलगायतका कार्यहरु भइरहेका छन् । टेलरेस निर्माण सम्पन्न भएको छ । यस प्याकेजको समग्र भौतिक प्रगति करिब ६२ प्रतिशत छ ।

प्याकेज–३अन्तर्गत दमौलीबाट चितवनको भरतपुर सम्म २२० केभीको डबल सर्किट प्रसारण लाइन निर्माणका के.इ.सी. इन्टरनेशनल लिमिटेड, भारतले गरिरहेको छ । संचारविज्ञ गौतमका अनुसार ३४.७ कि.मि. प्रसारण लाइनमा पर्ने ९४ वटा टावरमध्ये ७८ वटा टावरहरुको जग हालिएको छ भने ६९ वटा टावर खडा गरिएको छ । उक्त प्याकेजको समग्र निर्माण प्रगति ७४ प्रतिशत रहेको छ । एसियाली विकास बैंक (एडिबी) र नेपाल विद्युत प्राधिकरणको उच्चस्तरीय टोलीले तनहुँस्थित सेती नदीमा निर्माणाधीन १४० मेगावाट जडित क्षमताको जलाशययुक्त तनहुँ जलविद्युत आयोजनाको निर्माण कार्यले गति लिइरहेको छ ।

मुख्य संरचनाहरुलाई तीन प्याकेजमा विभाजन गरी निर्माणाधीन आयोजनाको समग्र प्रगति ६३ प्रतिशत रहेको छ । समग्र निर्माण २०८३ असारभित्र (सन् २०२६ मे) सक्ने लक्ष्य राखिएको आयोजनाका म्यानेजिङ डाइरेक्टर किरण कुमार श्रेष्ठले बताए । उनका अनुसार ऋषिङ गाउँपालिका–१ र व्यास नगरपालिका–५को सीमाना भएर बग्ने सेती नदीमा १४० मिटर उचाइको मुख्य बाँध निर्माण गर्न लागिएको छ । प्याकेज–१ अन्तर्गत मुख्य बाँधको तल्लो तह क्षेत्रमा ग्राउटिङ भइरहेको छ,उहाँले भन्नुभयो “क्रसर तथा चिस्यान प्लान्ट स्थापना गरी तयारी अवस्थामा राखिएको छ ।”

मुख्य बाँध निर्माण छिटै सुरु गर्न लागिएको छ । प्याकेज–१को निर्माण प्रगति करिब ३६ प्रतिशत छ । प्याकेज–१को निर्माण सोङ्ग दा कर्पोरेसन, भियतनाम–कालिका कन्सट्रक्सन (प्रा.) लि. नेपाल जे.भी.ले गरिरहेको छ । कम्पनीको पुँजी संरचना तथा वित्तीय व्यवस्थापन आयोजनाको कुल लागत (प्रसारण लाइन, ग्रामीण विद्युतीकरण तथा निर्माण अवधिको व्याज समेत) ५० करोड ५० लाख अमेरिकी डलर रहेको छ ।

यसका लागि एडिबीले १५ करोड, जापान अन्तर्राष्ट्रिय सहयोग नियोग (जाईका)ले १८ करोड ४० लाख, युरोपियन लगानी बैंकले ८ करोड ५० लाख र नेपाल सरकार÷नेपाल विद्युत प्राधिकरणले ८ करोड ६० लाख डलर बेहोेर्ने गरी वित्तीय व्यवस्थापन गरिएको छ ।

कुनै सल्लाह, सुझाव वा प्रतिकृयाको लागि damaulinews.com@gmail.com मा इमेल पठाउन सक्नुहुन्छ ।
